dinsdag 30 september 2014

Week 39 en 40 (30-09-2014)

Het gaat "opeens"...zo snel dat ik een blogupdate moet doen anders vergeet ik wat er allemaal is uitgevoerd :-)

Vorige week zou er niet zoveel gedaan worden aan het huis...toch maandag s middags maar even kijken. De elektricien was bezig met tekenen van de wandcontactdozen...'s middags zouden de leidingen al gefreesd worden. 1 wcd is van hoog naar laag gegaan en eentje is verplaatst naar een andere wand. Ook zijn er 2 wcd's iets verplaatst, zodat deze achter de nachtkastjes komen (ja details).

's Middags inderdaad leidingen en donderdag zouden ze verder gaan...

Inderdaad...maar er was ook meteen de installateur EN de elektramannen (11 man in totaal).
Dan gaat het snel :-)

Maandag 30 zijn de waterslangen geplaatst en is riolering aan de vloer vastgemaakt.

Zijn de bewapeningsnetten geplaatst en de buizen voor de mechanische ventilatie aangebracht.

Dinsdag alle vloerverwarming gelegd en is alles klaargemaakt voor het storten van de dekvloer wat woensdag plaats gaat vinden. Dan zal het er al heel anders uit gaan zien.
Volgende week zouden misschien de binnenmuren erin gaan...maar eerst op vakantie...
Donderdag wss de stucadoor voor buiten...dus na de vakantie misschien steiger al weg.

De wrc-gevelbekleding ziet er strak uit, zo vers uit de fabriek.
Zo strak dat een vergrijsde gevel bijna niet zo mooi kan zijn....dus onderzoeken of de WRC delen behandeld kunnen worden zodat ze niet vergrijzen.


badkamer en technische ruimte

vorstvrije buitenkraan



maandag 22 september 2014

Google Maps

Het is wel leuk om in een nieuwbouwwijk te gaan wonen, alleen is het vinden van de route niet gemakkelijk voor de werklui.

Google Maps kent Biancaland nog niet...dus deze maar even aangemaakt :-)

Gelukkig kennen TomTom en mijn persoonlijke favoriet Waze, de straat wel al.
Dus het is niet helemaal een blinde vlek; wat op zich ook nog wel wat heeft in een grote stad als Den Haag.




Week 15-9-2014 - buitenkant

De buitenkant krijgt langzaamaan vorm.

De isolatie is volledig aangebracht (zelfs doorwerken op zaterdagochtend).
Het jasje heeft best veel voeten in de aarde gehad. Met 6 man waren ze op een gegeven moment bezig. Isolatie op maat aanbrengen ter plaatse van het houtwerk, en ook ter plaatse van het stucwerk.

Rachelwerk, zwart doek, onderkant van de muur met speciale isolatie..etc. Enfin, de eerste hoek van hout zit erop ! Ziet er mooi uit :-)

Afgelopen vrijdag ook een rondleiding gehad in en rondom het huis met Richard en Heralt...die duurde maar liefst 2 uur...mede vanwege wat onduidelijkheden omtrent de keuken. Oh ja...de openhaard was ook niet helemaal duidelijk dat die er nog moest komen.

Vandaag (maandag 22 september) is vanochtend de elektricien aan de slag gegaan om de wcd te tekenen. Om 9:00 was hij al bijna klaar :-)
Alles zag er goed uit ook de wcd op 20 en 30cm hoogte.
30 minuten later kwam de freesman al langs (9:45)
Om 12:00 waren de sleuven al getrokken en daarna was het tijd om de sleuven uit te hakken.


Deze week gaat de stucadoor aan de slag, maar dat werk speelt zich af achter het doek.
Nog wel de vraag of we het hout (WRC) gaan behandelen of onbehandeld laten...nu vers uit de fabriek ziet het er erg mooi uit.


Donderdag worden de leidingen geplaatst en kabels getrokken en volgens de uitvoerder wss volgende week woensdag wordt de dekvloer aangebracht.

Rondom op het eiland gebeurt er nog weinig. Kavel 17/18 hebben een bgg-vloer en de muren van kalkzandsteen worden opgetrokken, maar verder geen grondwerk.

Kruipluik en onderkant van de meterkast zijn ook geplaatst en de vloer was volledig aangeveegd.






dinsdag 9 september 2014

Week 9-9-2014

De bouwers zijn weer aan de slag gegaan :-)

De voorbereidingen voor de gevel zijn in volle gang.
Ramen en deuren zijn definitief vastgezet (was eerst stormvast), gaten van de kanaalplaatvloeren zijn dichtgemaakt, spouwlatten erop. Ook is het folie van de ramen gehaald...ziet er opeens heel anders uit.

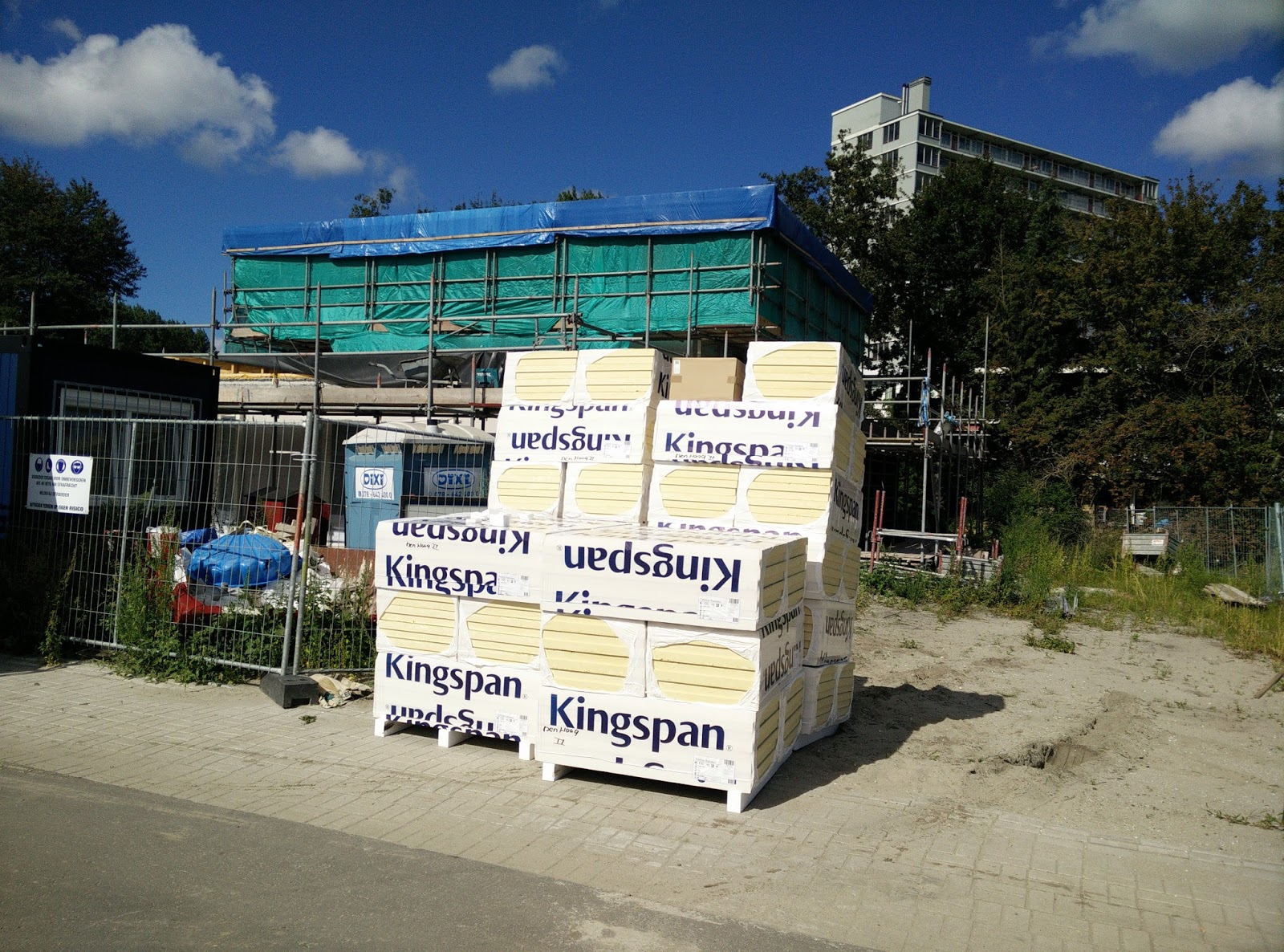

Isolatieplaten liggen ook al klaar en volgende week begint de stukadoor.
Deze week ook nog misschien een rondleiding door het huis...ben benieuwd :-)

gevelisolatie

De huizen van WeBuildHomes zijn ook uit de steigers gekomen.
Deze huizen worden over 4 weken opgeleverd.


woensdag 3 september 2014

Met welke bouwer / aannemer ben ik zee gegaan

Zoveel berichten...en eigenlijk lees ik niet veel terug.
Maar paar weken geleden kreeg ik de vraag wie nou mijn bouwer is.
Het is wel te zien op de foto's....maar omdat ik erg blij / tevreden ben met mijn bouwer, wil ik dat best hier schrijven.



Toch wel een (groot) voordeel om een bouwer te kiezen die dichtbij zit...je hebt toch regelmatig bouwoverleg en dan is Den Haag - Naaldwijk niet ver weg.

Maar niet alleen de afstand is belangrijk, ook de mensen met wie je te maken hebt, de bouwkwaliteit, kosten meerwerk (kan erg oplopen, maar niet bij HMU). Meerwerk is nou bijna onvermijdelijk (bijvoorbeeld extra loze leidingen)....en dan is het fijn als niet de hoofdprijs wordt gerekend :-).

En achteraf (nadat ik mijn keuze had gemaakt) zag ik ook dat "mijn" bouwer goed wordt beoordeeld:

http://www.bouwprestaties.nl/bouwers/bot-en-van-der-ham-bv-meerkerk/


(Bot en van der Ham is hetzelfde als HMU/Olsthoorn)

Einde bouwvak

Zo...weer tijd voor een kleine update.

Na 4 weken rust op de bouwplaats zijn "ze" weer begonnen.


De steigerbouwers zijn 3 dagen bezig geweest om het achterste gedeelte van het huis in te pakken, en de laatste steigers te plaatsen. Zodoende als er gestuct gaat worden, is het geheel beschermd tegen de elementen.

Als de steigers worden verwijderd zal het er heel anders uit zien :-)






Het is wel inmiddels week 1 van september en ik had eigenlijk verwacht dat er op veel kavels begonnen zou worden met bouwen. Alleen op kavel 17/18 zijn de heipalen aangebracht en op kavel 13 (denk ik) is het onkruid verwijderd.

Het rijtje van WeBuildHomes aan het begin vordert gestaag...geplande oplevering is al over paar weken. Dat is goed nieuws want dan is de oprijlaan vrij voor het overige verkeer.
